建筑施工过程中,在喷涂涂料时,大都会用到水包水、水包砂这种多彩涂料,尤其是房子装修,地板砖和墙面都会选择这两种涂料喷刷,为什么呢?主要原因就是这两种涂料的颜色非常好看,不论怎么搭配都可以。那么它们的施工工序大家知道吗?不知道的话也没关系,下面小编就来给大家介绍一下水包水、水包砂的施工工序及多彩涂料的施工方法。
一、水包水、水包砂施工工序
1.粒面(水包砂)凹型线缝施工工序

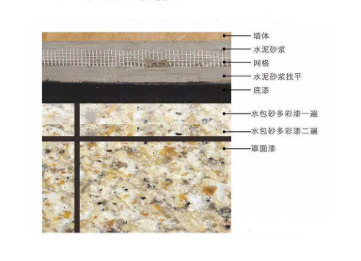

基面平整——护角——批刮柔性腻子(找平)——分格、弹线、描线——贴厚质胶带、固带——滚涂界面剂——按设计要求施工中间层——滚涂着色底漆——喷涂多彩漆(1~3次,主涂)——修补、撕带——滚封面漆——滚罩面漆——成品。
2.平面(水包水)凹型线缝施工工序
基面平整——分格、弹线、贴厚质胶带——固带、护角——批刮砂浆腻子(造型)——批刮柔性腻子(找平)——打磨、淋水、撕带——滚涂界面剂——滚涂着色底漆——封闭非喷涂部分——喷涂多彩漆(1~3次,主涂)——打磨、修补——滚封面漆——滚罩面漆——打胶、成品。
3.平面平型线缝施工工序
基面平整——护角——批刮砂浆腻子——批刮柔性腻子(找平)——分格、弹线、描线——贴厚质胶带——滚涂界面剂——滚涂着色底漆——喷涂多彩漆(1~3次,主涂)——修补、撕带——施涂封面漆——滚罩面漆——成品。
4.立体饰面上的施工工序
基面按设计要求处理——滚涂界面剂——按设计要求施工中间层——滚涂着色底漆——喷涂多彩漆(1~3次,主涂)——施涂封面漆——罩面漆——成品。
二、多彩涂料施工具体操作方法
1.基层处理
1)施工前对墙面进行全面检查,不可以有裂缝、空鼓。将空鼓、半脱落、松动的部分铲除。
2)去除旧涂层、浮灰、油脂等影响表面平整度和施工的杂物,旧墙面要清洗干净。

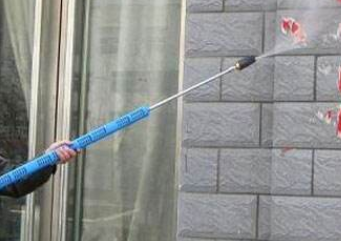

3)用高压水枪冲刷浮灰较多的外墙表面。
4)用外墙腻子补平裂缝、空鼓凹陷处,养护5-7天。
2.批刮腻子
1)基面处理平整、做好周边保护之后,批刮柔性找平腻子1-2遍,腻子施工以墙面平整为目的,每遍不宜过厚。
2)瓷砖墙面,需先满涂一遍界面剂,再用瓷砖翻新腻子满批一遍后找平。
3)用水磨砂打磨腻子表面,除掉表面浮灰毛刺等。
4)正常情况下,腻子施工完成后应进行养护,使基层达到施工要求(含水率<10%,PH值<10),一般在23℃左右的环境下养护不少于半个月的时间(雨水天气除外)。
5)柔性光面胶批刮:正常为2-3遍,在23℃左右的环境下,每遍施工间隔12小时,完成后干燥24小时。
6)表面打磨:用细水磨砂打磨表面,使其表面平整光滑,给涂料施工提供良好的基面。
3.施涂封底漆
1)封底漆:均匀地涂刷专用封底漆1-2遍,可用羊毛滚筒或喷枪。
2)底漆完全干燥(23℃左右的环境下需要6小时左右)。
4.喷涂多彩涂料
1)用专用喷枪均匀喷涂水包水或水包砂1-2遍。(水包水口径一般在3.0左右,水包砂口径在3.5-4.0)
2)23℃左右的环境下,每遍施工需间隔12小时。
3)喷涂完干燥,干燥时间为24小时。
5.罩面漆施工
1)用喷漆枪均匀施涂罩面清漆1-2遍。
2)23℃左右的环境下,每遍间隔4-6小时。
上文就是小编介绍的水包水、水包砂的施工工序及多彩涂料施工方法,希望可以帮到大家。
